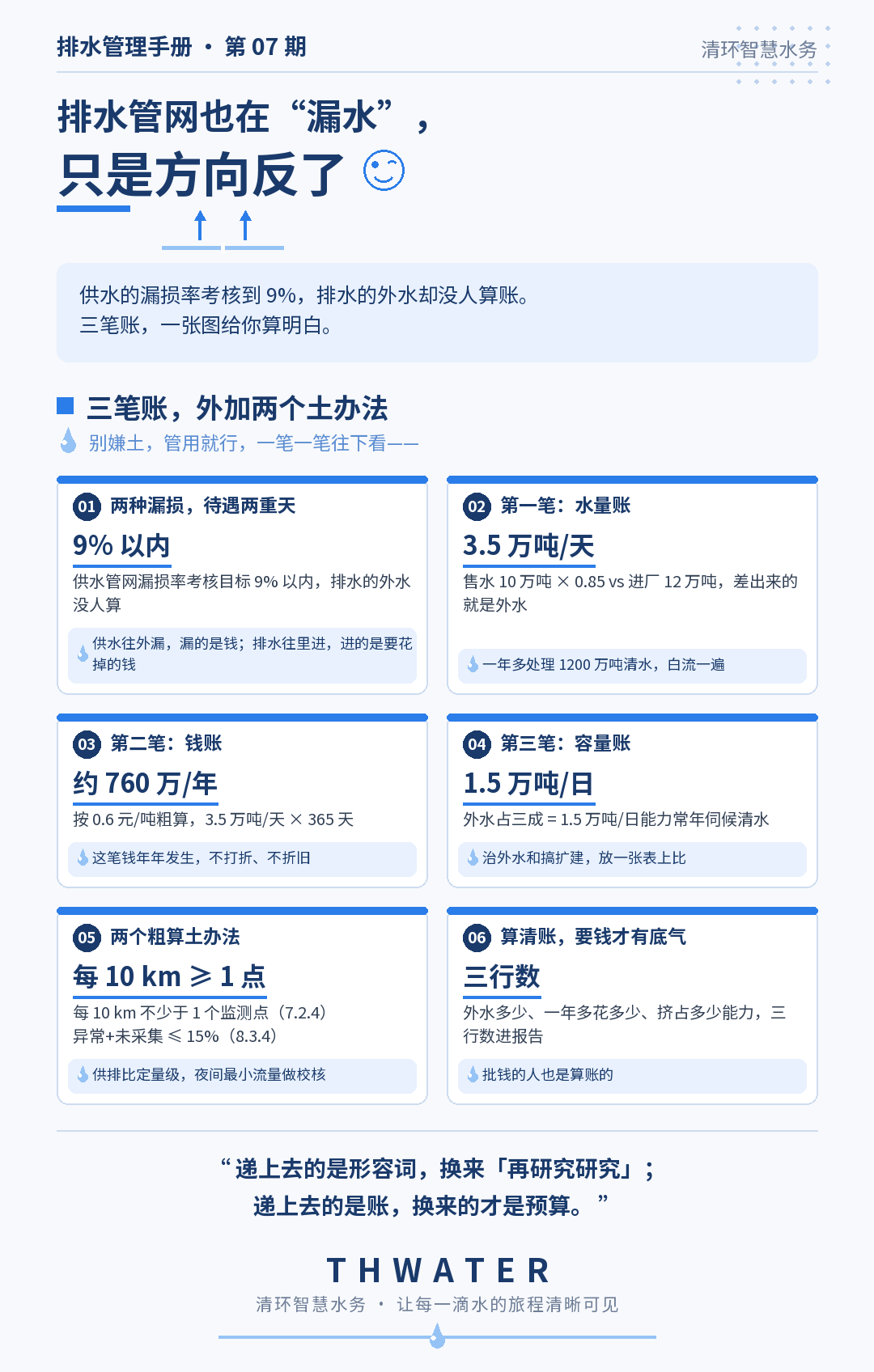

这个新栏目不讲大道理,只讲排水管理者手头的事。一期一个真问题。

很多城市的供水企业和排水单位,年底开经营分析会是两种画风。
供水那边,漏损率是挂了号的硬指标。国家定的目标,全国城市公共供水管网漏损率力争控制在 9% 以内,省里分解到市,超了要说明原因,降了有奖有补。一条漏损率曲线,供水公司年年盯、月月算,漏掉的水就是漏掉的钱,没人敢糊涂。同时,也通过漏损率这个指标,倒逼了管理水平的提升,数字化技术的应用。
排水这边,画风完全不同。污水厂厂长和管网所长坐到一起,聊的是进水浓度、溢流次数、电费单子。有一种"漏损"常年在场,却很少被当成一笔账来算:清水从外头往污水管网里钻。地下水顺着管道裂缝和接口入渗,河水从失灵的拍门倒灌,雨水从混接点和破损井盖混入。供水的漏损是水往外跑,排水的漏损是水往里钻,方向相反,性质一样是漏损,都影响的是系统整体的运行效率和管理水平。
很多污水厂都遇到过这种情况:旱天进厂水量比实际供水折算下来多出一截,厂长心里清楚有外水,多多少、值多少钱,没人答得上来。到了年底申请排查治理经费,报告上写的是"管网老化、外水入渗严重",批钱的人问一句:严重到什么程度?治完能省多少?答不上来。

外水三条来路,地下水入渗、河水倒灌、雨水混入,02 期讲过查法,这期不重复【排水管理手册02:污水厂进水浓度低,外水从哪来?】。这期把"亏在哪"说透,亏在至少三处。
第一处,处理量虚高,电和药白花。污水厂是按流量运转的,进水提升、曝气、加药、排泥,哪个环节都不管水里有多少污染物,水一流过就得花钱。进来的水里如果掺了三成清水,这三成的电费和药剂费,等于替地下水掏了。
第二处,浓度被稀释。进水 COD 常年一百出头,督察通报点名是一头;另一头更要命,碳氮比失衡,脱氮的微生物吃不饱,厂里只能外加碳源补。等于清水挤进来一次,药钱再掏一次。
第三处,容量被挤占。管道的过流能力、泵站的装机、厂站的处理规模,都是按"污水"配的。外水常年占着一截,雨天真正的污水没地方去,冒溢、溢流跟着来。账面上厂站"满负荷运行",扩建需求被提前,可细看负荷里,有一大块是清水凑出来的。
外水占的不是管网的边边角角,是真金白银买来的处理能力。
这种亏法,雨季的进水泵房最直观。很多城市都上演过同一幕:大雨下了半天,进厂流量冲到设计值的一倍半,格栅前水花翻涌,化验单上的 COD 却一路往下掉。泵站满负荷抽,曝气满负荷供,全厂开足马力,处理的相当一部分是雨水和河水。如果说上面的操作是为了雨季应对冲击,那这个冲击的比例是否应该控制?同时在雨停之后,流量的回落会持续N天,地下水入渗那部分也不走,天天都在账上趴着。

GB/T 47884-2026 对这件事的态度很明确。10.4 条讲运行分析,要求对液位、流量、水质和设备问题开展诊断,雨污混接、外水入侵、偷排都在诊断清单里。换句话说,外水入侵诊断是数字化系统的本职,做不出来就是缺项,不是加分项。【《城镇排水管网数字化通用技术要求》国标排水监测内容解读—智慧排水之乱弹(187)】
账要算得清,监测位置得摆对。标准表 1 对污水管网监测点位做了分工,其中排水分区出口要监测液位、流速、流量三项。为什么分区出口要上全三项?水量账是按分区算的,分区出口就是算盘上的那根梁,流速流量一卡,这个片区进了多少水、走了多少水,全有数。为了保证流量数据的可靠性,使用断面扫描方式的流量仪是必不可少的选项。【清环主编的《多普勒断面扫描式排水管道在线监测流量仪》T/CSGPC045-2025发布;国家重点研发计划子课题顺利通过验收。断面扫描监测技术获权威认可!;排水管道流量测量:都叫多普勒,售价差别为何从1万到20万?】
点位密度有底线,7.2.4 条:
"每 10 km 市政排水管道应布设不少于 1 个液位或流量监测点位,同时应在重要排水户和重要节点进行监测"
数据质量有红线,8.3.4 条:
"监测期内,日均未采集数据和异常数据的总数应不大于应监测数据总数的 15%。"
算外水的账,最怕数据断档。旱季连测十几天,中间断两天,供排比和夜间最小流量都跟着晃。15% 是国标下限,做外水测算的项目,建议自己从严。【再议夜间最小流量法适用范围—智慧排水之乱弹(108)】
第一笔,水量账:外水到底有多少
用供排比。把供水公司的售水量拉出来,按折污系数折算成理论污水量,再和旱天进厂水量比,多出来的部分就是外水的量级。
举个例子。一个城区日售水 10 万吨,折污系数取 0.85,理论污水量 8.5 万吨;旱天进厂水量实测 12 万吨,差出来 3.5 万吨,这就是外水的量级。一天 3.5 万吨,一年 1200 多万吨,等于一座中型污水厂全年的处理量,白白流过一遍。
口径上要留余地:自备水源、施工降水、山水入城,都会扰动这个比值。粗算定到"量级"就够决策用,别追求小数点。如果下一步要解决,那么就需要分区测流量、算供排比,如果总是停留在总体一个大数上,问题永远解决不了。【国外花了40年才明白的I/I诊断方法:不是算总量,而是分区测流量】
第二笔,钱账:把外水折成钱
水量账出来,钱账就是乘法。吨水直接运行成本,电耗、药剂、污泥处置,各地各厂不一样,拿自己厂的台账套最稳。按每吨水 0.6 元试算:3.5 万吨一天,365 天,约 1277 万吨,一年就是 760 万元上下。
这还只是直接账。外加碳源的钱、设备磨损、污泥外运的零头,都没往里算。还有一条容易被忽略:这笔钱年年发生,跟修管的一次性投入完全不同,它不打折、不折旧,只要外水在,就一直流走。
提醒一句,别拿外地的数套自己的城市。地下水位高低、管网年代、降雨天数不同,入渗水平能差出好几倍。别人的三成,未必是你的三成,这也是这笔账必须自己算的原因。
第三笔,容量账:被挤占的能力值多少
外水占着的能力,是按建设投资买来的。一座 5 万吨一天的厂,外水占三成,等于 1.5 万吨的能力常年在伺候清水。管网和泵站同理,过流断面被清水吃掉一截,雨天就捉襟见肘。
把两笔投资放一张表上比:扩建 1 万吨处理能力要花多少钱,治理 1.5 万吨外水的排查修复要花多少钱。不少城市比完发现,治外水比扩建更有性价比,而且是治本的办法,钱账定紧迫,容量账定值不值。


供排比有口径扰动,夜间最小流量是另外一个另一个独立视角。
后半夜用水最少,旱天的流量曲线上,掉不下去、平着走的那段底,基本就是入渗的底数。道理不复杂:地下水入渗是全天候的活,夜里不歇工,白天晚上一个速率往管里钻。拿夜间最小流量和日均流量比,比例越高,入渗越重。【清环参编团标《城镇污水管网入流入渗监测与评估标准》T/CECS 1764-2024发布】
粗算可以这样落手。分区出口旱天日均流量 2 万吨,后半夜曲线平底段摊回全天约 8000 吨,再扣掉夜间真实的生活污水底数,剩下的就是这个片区入渗的大致规模。有的片区一算,夜间底流占到日均流量的四成上下,供排比那边的结论立马就有了旁证。两个办法互相印证,这笔账就站得住。
也要交代边界。粗算回答的是"有没有、大概多少、值不值得治",回答不了"在哪一段"。要定位到片区、井段,得靠分区监测逐级溯源,02 期讲过打法,这里不展开。【排水管理手册02:污水厂进水浓度低,外水从哪来?;七步诗:基于分区监测的精细化排查闭环管理实战】
简短说。供排比初筛、分区布点、夜间最小流量分析这套算账链条,我们在多个区县完整跑过,最后交到管理者手里的就是三行数:外水多少、一年多花多少、挤占了多少能力。
设备端说一句。分区出口这档监测对流量计最苛刻,旱天低流速要测得准,雨天满管带压也要扛得住,THWater 的 TWQ 断面扫描流量仪就是对着这种工况做的。想看真账的,一定要使用可靠的流量设备,否则测得数都不敢用,不如不测。

回到开头那个被卡住的经费申请。如果算完三笔账,报告的写法就变了:每年多处理外水多少万吨,多花运行费多少万元,被挤占能力多少万吨一天,治理投入预计多少,几年能收回来。批钱的人也是算账的,你递数字,他才好批数字。
递上去的是形容词,换来的就是"再研究研究";递上去的是账,换来的才是预算。
账算明白了,下一个问题跟着来:排查治理的钱往哪花?全市几百上千公里管网,先查哪里,要不要全面铺开?08 期《全市排查,先查哪里、要全面铺开?》,聊聊排查的次序和打法。
